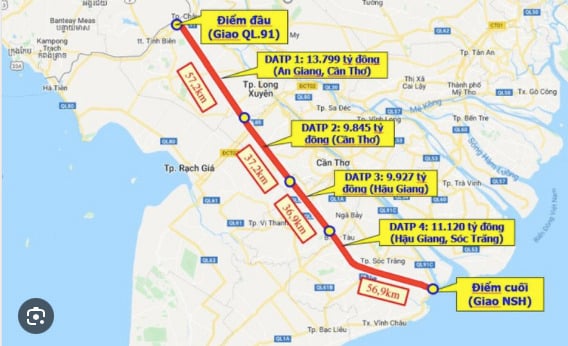

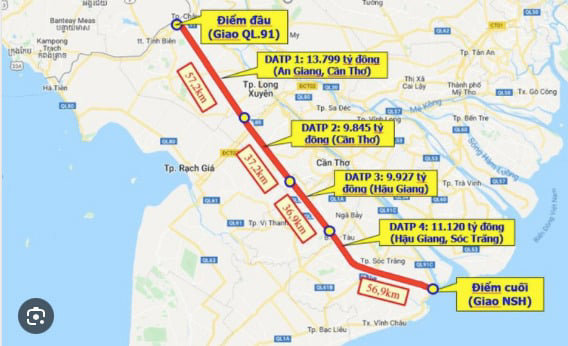

Nhiều tồn tại ở dự án đường bộ cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1
KTNN chỉ ra dự án ĐTXD đường bộ cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1 thiết kế chưa đầy đủ cơ sở, vượt quy định; khảo sát mỏ vật liệu chưa đáp ứng yêu cầu; điều chỉnh bổ sung thiết kế chưa có trong quy hoạch, Công tác khảo sát, lập, thẩm định và phê duyệt thiết kế...
Theo kết quả kiểm toán năm 2024, Kiểm toán Nhà nước (KTNN) chỉ ra việc xác định TMĐT còn sai sót tại Dự án ĐTXD đường bộ cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1 (4 dự án thành phần).

Dự án ĐTXD đường bộ cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1 thiết kế chưa đầy đủ cơ sở, vượt quy định; khảo sát mỏ vật liệu chưa đáp ứng yêu cầu; điều chỉnh bổ sung thiết kế chưa có trong quy hoạch, Công tác khảo sát, lập, thẩm định và phê duyệt thiết kế, dự toán: khảo sát, thiết kế bản vẽ thi công chưa tuân thủ tiêu chuẩn.
KTNN chỉ ra việc khảo sát mỏ vật liệu chưa đảm bảo quy định Dự án ĐTXD đường bộ cao tốc Châu Đốc - Cần Thơ Sóc Trăng giai đoạn 1 (Dự án thành phần 1 (Thực hiện khảo sát bổ sung tại bước TKKT không có đủ căn cứ; việc kết luận chất lượng vật liệu không dựa trên căn cứ pháp lý; kết quả thí nghiệm còn mâu thuẫn trong các bước thiết kế); dự án thành phần 3 (Hồ sơ khảo sát mỏ vật liệu chưa cập nhật, bổ sung các thông tin về trữ lượng còn lại của mỏ, quy mô khai thác, khả năng cung cấp cho Dự án (đối với các mỏ đang khai thác) là chưa phù hợp với quy định của Đề cương nhiệm vụ được phê duyệt và quy định tại mục 8.3.7 TCCS 31:2020/TCĐBVN); dự án thành phần 4 (Tư vấn thiết kế đang sử dụng kết quả khảo sát các mỏ vật liệu chính như cát, đất đắp bao tại bước thiết kế cơ sở, do vậy một số kết quả tính toán về kết cấu có tính khả thi chưa cao, chưa sát với thực tế điều kiện nguyên vật liệu có thể sử dụng cho dự án)); áp dụng định mức mới/định mức điều chỉnh chưa đảm bảo trình tự, thủ tục.
Trong công tác lựa chọn nhà thầu: xác định hình thức hợp đồng, tiến độ LCNT chậm so với kế hoạch được duyệt; hồ sơ yêu cầu và hồ sơ đề xuất LCNT chỉ định thầu các gói thầu xây lắp còn hạn chế, hồ sơ mời thầu quy định chưa rõ ràng, chưa phù hợp chỉ dẫn kỹ thuật,
Ngoài ra, KTNN chỉ ra việc Dự án ĐTXD đường bộ cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1 (đoạn qua TP Cần Thơ): Hồ sơ yêu cầu: Chưa yêu cầu đầy đủ về số lượng, chủng loại thiết bị thi công chủ yếu... Hồ sơ đề xuất chỉ định thầu: Một số vật liệu như cát các loại, đất đắp, vải địa, nhựa đường ... chưa thuyết minh đầy đủ khả năng cung cấp để đảm bảo thực hiện gói thầu .
Hay công tác ký kết hợp đồng xây dựng: bổ sung một số điều khoản không phù hợp, Công tác nghiệm thu, giải ngân, thanh toán, quyết toán: chưa thu hồi tạm ứng theo quy định, Dự án ĐTXD đường bộ cao tốc Châu Đốc-Cần Thơ-Sóc Trăng giai đoạn 1 dự án thành phần 1 số tiền 1.464 tỷ đồng, dự án thành phần 4 số tiền 31,97 tỷ đồng.
Tại Dự án ĐTXD đường bộ cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1 chưa có hồ sơ phương án bảo vệ và sử dụng tầng đất mặt của đất chuyên trồng lúa nước, chưa tính toán, xác định giá trị khoản tiền phải nộp để bảo vệ, phát triển đất trồng lúa đối với diện tích đất trồng lúa nước đã được GPMB để thực hiện dự án.
